Semarnat autoriza con condiciones el Parque Eólico IGU en el Istmo de Tehuantepec

Semarnat autoriza con condiciones el Parque Eólico IGU en el Istmo de Tehuantepec

Por: ES PRIMERA MX

La Secretaría de Medio Ambiente y Recursos Naturales (Semarnat) otorgó la autorización condicionada a la Manifestación de Impacto Ambiental (MIA) para el desarrollo del Parque Eólico IGU, un proyecto promovido por la empresa Atlantica Sustainable Infrastructure en la región del Istmo de Tehuantepec, Oaxaca.

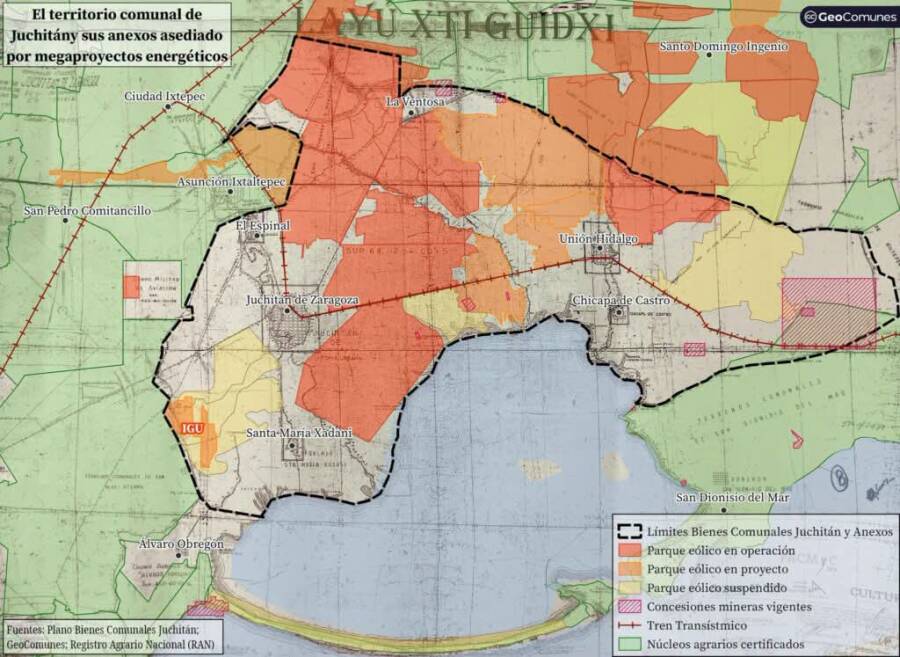

La resolución, registrada con la clave de proyecto 20OA2026E0003, permite la instalación de 17 aerogeneradores distribuidos en una superficie de 645 hectáreas (451 correspondientes al municipio de Juchitán de Zaragoza y 194 a Santa María Xadani).

Características técnicas de la obra

El proyecto eólico contempla una capacidad total instalada de 100 megawatts (MW). De acuerdo con la información técnica del expediente, cada aerogenerador poseerá:

  • Una capacidad generadora de 6.5 MW.
  • Una altura de buje de 119 metros.
  • Un diámetro de barrido de palas de 162 metros.

Organizaciones de la región han señalado que estas dimensiones superan la escala de las turbinas eólicas instaladas previamente en la zona.

Alertas por opacidad y situación agraria

Agrupaciones civiles como Servicios para una Educación Alternativa (Educa) y el colectivo GeoComunes externaron su preocupación ante la falta de transparencia en torno a los impactos sociales y ambientales de la obra.

GeoComunes advirtió que la Secretaría de Energía no cuenta con un sistema público de acceso a la Manifestación de Impacto Social del Sector Energético (MISSE), a diferencia del procedimiento que sigue la Semarnat con las MIA. Esta carencia limita la participación y consulta de las comunidades potencialmente afectadas.

Adicionalmente, se alertó sobre la certidumbre jurídica del suelo donde se pretende ejecutar la obra, considerando los antecedentes de litigios sobre tierras comunales y contratos de arrendamiento en la zona.

Exigencias de mitigación ambiental

Para poder iniciar las obras, la Semarnat determinó condicionantes en materia ambiental que obligan a la promotora a:

  • Elaborar un estudio hidrológico previo al inicio de las construcciones.
  • Desarrollar un programa de conservación de escurrimientos superficiales.
  • Garantizar la continuidad de los flujos de agua y la recarga natural de los acuíferos.

Organizaciones locales insistieron en que el desarrollo energético en el Istmo debe evaluarse de manera integral, considerando los conflictos agrarios y socioambientales acumulados en la región durante las últimas décadas.


Fuente: Enlace original
